为了迎接即将到来的亚冬大会,市自然资源和规划局制定了提高城市质量九项行动和亚冬大会城市侧保障项目执行任务清单,通过一系列项目建设改善民生,总体目标是“召开一个好的会议,提高一个城市”。在市政设施保障行动中,为解决城市内涝问题,水务集团负责建设水泥路雨水泵站及配套管道工程、16条街雨水系统健全工程、马家沟截留方渠(利材街)-东灌泵房)排水系统健全工程、城市内涝点整治工程等8项工程。
为确保项目顺利完成,水务集团围绕中心工作,注重落实和成效,确保各项工作有序推进。加强组织领导,统筹推进项目建设,协调解决项目建设中存在的各种问题,及时掌握项目质量进展情况,保质保量完成各项任务,成立企业集团项目组织,全力推进项目建设。
水务集团与资产监督管理局、城管局、园林局等部门密切沟通协调办理前期手续,确保工程建设前期条件符合要求,完成整体规划管道综合设计审核、建设工程规划许可证、管道综合会签、建设许可证等前期工作。施工前进行多次现场调研,提前做好障碍物调查。避免许多障碍物,改变不可避免的障碍物,确保项目顺利进行。
01
何家沟项目
由市住房和城乡建设局牵头,排水集团组织实施何家沟流域雨污分流改造工程。经过可行性研究和升级,何家沟流域最终确定了13个项目,计划建设排水管道95公里,分两年实施。在2023年56公里完成的基础上,最终39公里在2024年6月30日前完成。
02
水泥式雨水泵站及配套管道工程

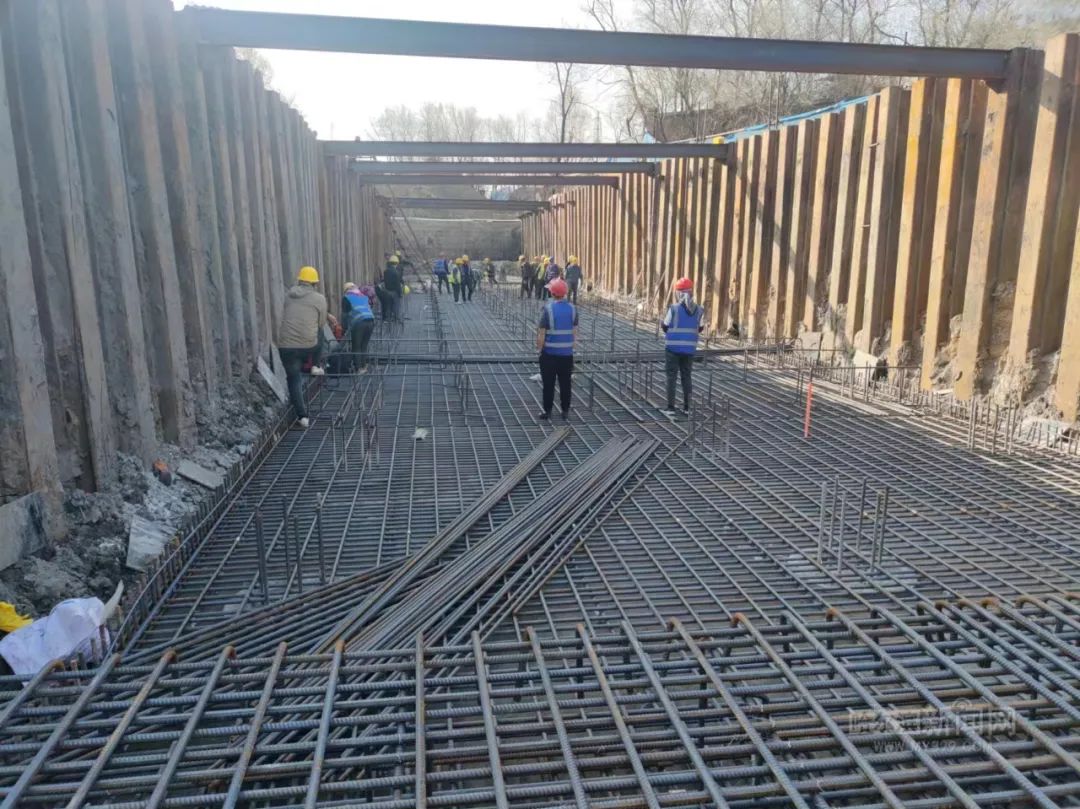

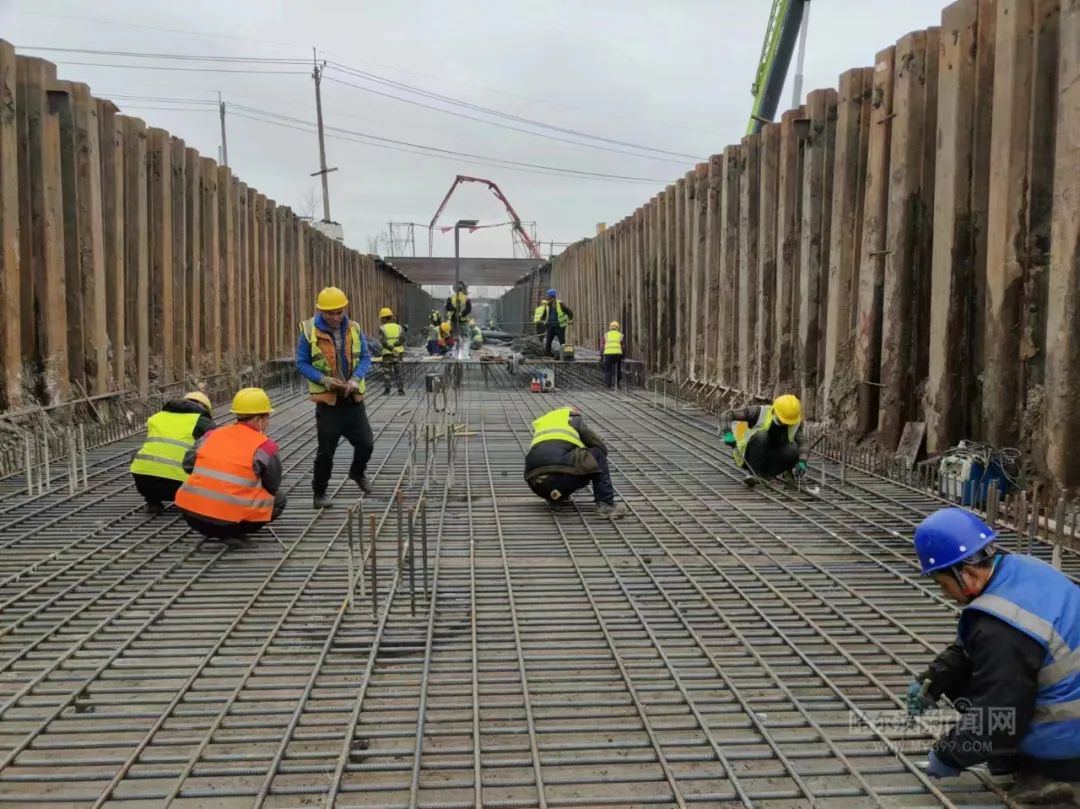

新建双孔方渠1153米(含出水明渠)及配套雨水出口及联系管;新建一个水泥路雨水泵站,流量18立方米/秒。
目前,雨水方渠1000米及出水口闸门安装已完成,泵房支护施工已完成,二层土方开挖已完成。预计水泥路顶管工作将于6月底完成,泵房支护结构将完成,土方开挖将完成。
03
十六道街雨水系统健全工程(雨污分流改造)
新建一个雨水泵站,流量4立方米/秒;新建322米雨水管道,并配有雨水橡胶管、闸门井、检查井、变压器室、控制室等设施。

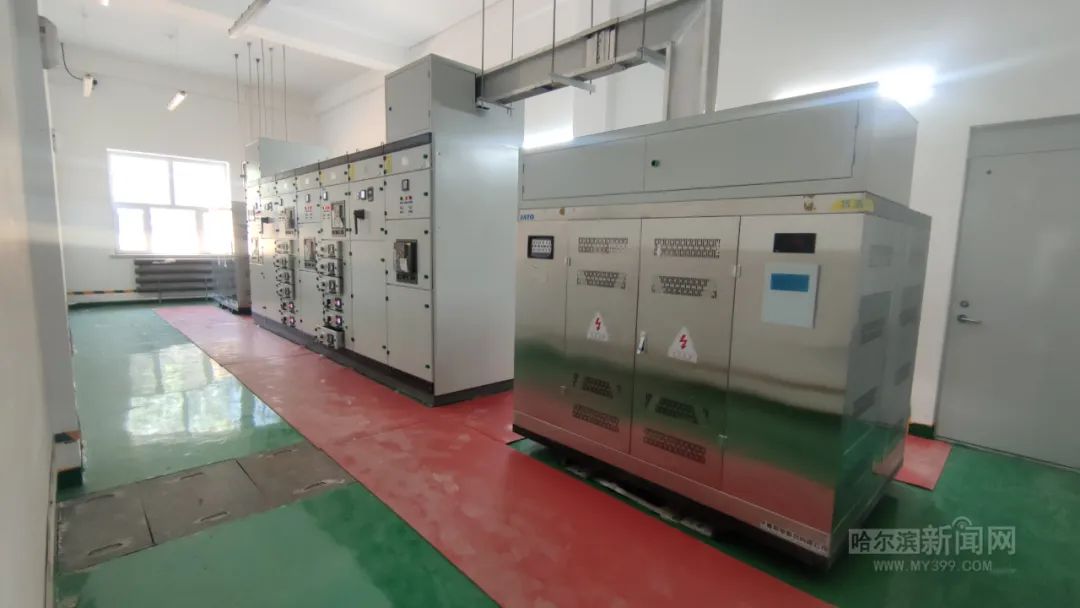

泵房主体封顶,泵房砌墙,立面装饰,内墙抹灰,设备安装,管道3222米。目前,该项目已完成。

04
马家沟截留方渠(利材街)-东灌泵房)排水系统健全工程
改进双孔排水方渠,管道总长度为1414.20米。现在已经完成了1200米的方渠。


05
哈尔滨桥头屯区域泵站进水管道(三机街)工程
新建方渠约2600米。铁路部门已经确定了铁路相关部门的设计方案。目前,铁路设计院和建院设计院正在进行可行性研究。
06
南直路、哈东站周边易涝区整治工程
实施桥头屯汇水区雨污分流改造,新建排水管道约10公里及配套出户管道、雨水口及联系管等附属设施。
目前,该项目已完成可行性研究、初始设施、建设项目规划许可证、施工监理招标和施工许可证。同时,施工企业已进入现场探坑发掘。
07
东直路安宁南四道街易涝区整治工程
新建370米雨水管道及配套雨水口及其他附属设施,一个雨水一体化泵站,流量0.85立方米/秒。
目前,该项目已完成可行性研究、初始设施、建设项目规划许可证、施工监理招标和施工许可证。同时,施工企业已进入现场探坑发掘。
08
新型泵房改扩建工程
计划在新一泵房内建设一体化泵站及配套设施,机排流量为1.0立方米/秒,提高雨水泵站整体机排能力。
目前,该项目已完成可行性研究、初始设施、建设项目规划许可证、施工监理招标和施工许可证。同时,施工企业已进入现场探坑发掘。
