厦门海底隧道海沧段顶管全线贯通,传来新进展

09-23 06:12

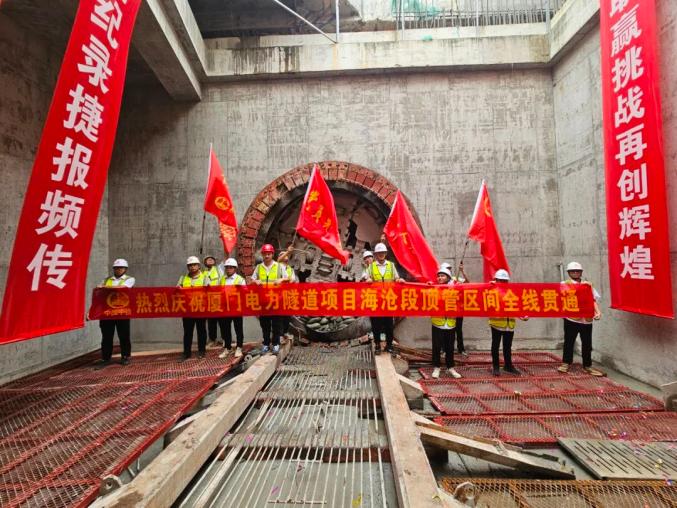

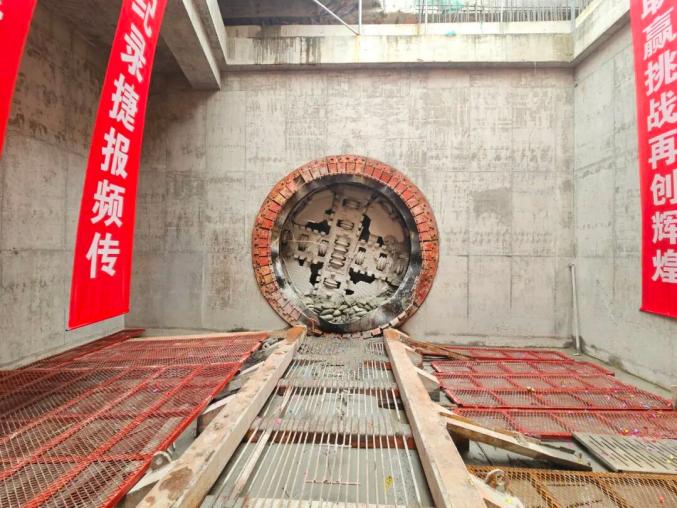

9月19日,顶管机在J7工作井接收端破洞而出,厦门电力与清水进岛隧道土建工程海沧段最后一个顶管区间J6 - J7区间顺利完成接收,这标志着海沧段顶管全线顺利贯通。



本工程海沧段J1 - J7顶管区间全长2119米,直径3.6米,由5段顶管和1段明挖组成。该隧道处于海沧区城市主干道人行道下方,周边临近小区、学校等环境敏感区域。而且地质情况复杂,主要穿越淤泥、黏土、全风化凝灰熔岩等软土地层以及基岩凸起地层。其中,J6 - J7顶管区间最长达860米,还是半径700米的曲线顶管。在这些多重因素影响下,施工过程面临“长距离 + 复合地层 + 曲线段”的难题,施工难度大、安全风险高。


在市市政园林局大力推动以及各相关部门有力支持下,项目管理团队坚守安全红线,积极攻坚克难,成功克服了长距离顶进顶力大、黏土层堵仓、淤泥质软土地层曲线段顶进等多项施工难题。


在顶进过程中,项目采取了一系列有效措施。通过中继间分担顶力、在润滑泥浆管加装压力表控制注浆量及压力等,有效控制了长距离顶进顶力;在黏土层顶进时,采用外加剂稀释黏土、调整出渣方式等方法解决堵仓问题;曲线段顶进时,调整中继间行程差,并在机尾、管节间安装辅助油顶,同时勤复测、逐节模拟顶管姿态,精准控制顶管出洞,最终确保了海沧段顶管顺利贯通。



据悉,该项目起点位于海沧区的嵩屿电厂,穿越厦门西海域,从第一码头上岸后沿厦禾路前行,终点位于思明区小学路厦禾变电站。线路全长约6.2公里,分为海沧段、海域段和本岛段三部分,分别采用顶管法、泥水盾构法和盾构法施工。


项目建成后,将替代原第三通道过海220KV高压架空线路,保障岛内居民用电需求,显著提升岛内供电可靠性。管廊内铺设的1.6米直径供水管可实现日供水20万吨,能有效缓解岛内用水压力,为厦门高质量发展提供坚实的能源和水源保障。
